Print Thứ Bảy, 26/01/2019 19:13

Những ngày qua, UBND thành phố, Công ty Điện lực Hải Phòng trực tiếp đề nghị Tổng công ty Điện lực miền Bắc (NPC), Tổng công ty Truyền tải điện quốc gia tăng cường khả năng cung cấp điện cho Hải Phòng vì nhu cầu phụ tải đang tăng quá nhanh, vượt ngoài dự đoán. Quy hoạch điện hiện chưa theo kịp với tốc độ phát triển kinh tế-xã hội (KTXH) của thành phố khi có rất nhiều dự án lớn cần điện. Nếu không nhanh chóng đầu tư xây dựng, nâng cấp thì công trình, dự án chờ điện là điều khó tránh khỏi.

Nhu cầu điện liên tục tăng cao

Chủ tịch kiêm Giám đốc Công ty Điện lực Hải Phòng Vũ Đức Hoan cho biết, những năm qua, mỗi năm ngành Điện đầu tư hàng nghìn tỷ đồng để xây dựng, nâng cấp, cải tạo hệ thống lưới điện trên địa bàn, bảo đảm cung cấp điện ổn định, an toàn cho hoạt động sản xuất kinh doanh và điện sinh hoạt cho người dân. Tại nhiều công trình, dự án lớn, trọng điểm của thành phố, điện luôn phải đi trước một bước, hoàn thành sớm để ngay sau khi công trình, nhà máy hoàn thành là có đủ điện hoạt động. Tuy nhiên, mức tăng trưởng phụ tải điện của Hải Phòng liên tục tăng, bình quân khoảng 10-12%, dự báo những năm tới có thể lên tới 15-20%, đang là bài toán khó đối với ngành điện.

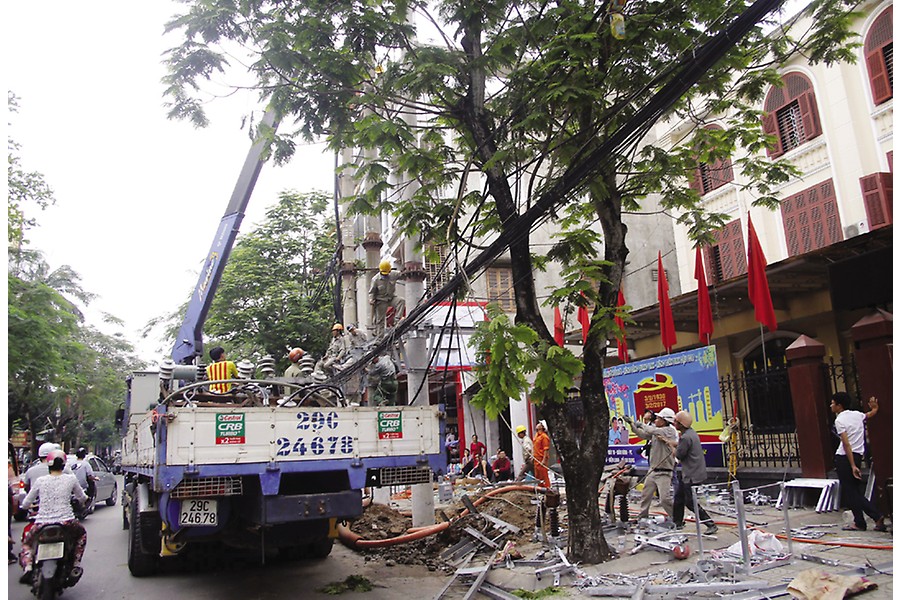

Công nhân Công ty Điện lực Hải Phòng thi công thay thế, lắp đặt trạm biến áp mới trên đường Đà Nẵng.

Ảnh: Duy Lân

Ông Vũ Đức Hoan chia sẻ, cách đây 2 năm, ít ai nghĩ khu vực Cát Hải, Cát Bà lại phát triển nhanh tới thế, kéo theo nhu cầu về điện rất lớn. Cụ thể, tổ hợp nhà máy sản xuất ô tô Vinfast thuộc Tập đoàn Vingroup ngay trong tháng 8-2018 cần 11,4 MVA; tháng 3-2019 cần 51,9 MVA; tháng 3-2020 cần gần 100 MVA. Tổng nhu cầu điện của Công ty TNHH Mặt trời Cát Bà trên đảo Cát Hải và Cát Bà cũng rất lớn và đều cần ngay. Cụ thể, năm 2019 cần 8 MVA; năm 2020 cần thêm 7 MVA để đưa tuyến cáp treo Cát Hải- Phù Long vào vận hành; những năm sau nhu cầu điện sẽ tăng theo cấp số nhân cùng với tiến trình đưa các dự án vào hoạt động. Không những thế, tại khu vực này, còn có nhiều dự án lớn khác như Cảng cửa ngõ quốc tế Hải Phòng; Khu công nghiệp (KCN) Cảng cửa ngõ quốc tế Hải Phòng… Trong khi đó, hệ thống điện hiện có không đủ khả năng cung cấp điện cho các nhu cầu này. Trong thời gian gần đây, các chủ đầu tư liên tục có ý kiến phản ánh với lãnh đạo thành phố đề nghị phối hợp tìm giải pháp khắc phục, nhanh chóng bảo đảm yêu cầu cấp điện cho cả khu vực.

Tại một số địa bàn khác của Hải Phòng, nhu cầu cấp điện cũng tăng lên từng ngày. Đơn cử như tại KCN Tràng Duệ, sự gia tăng nhanh chóng của các dự án đầu tư mà nổi bật là các nhà máy LG Display, LG Innotek… kéo theo nhu cầu rất lớn về điện. Trong các cuộc làm việc với lãnh đạo thành phố, lãnh đạo Tập đoàn LG liên tục đề cập tới vấn đề cung cấp điện và mong muốn được cấp điện ổn định, đủ công suất mới bảo đảm chất lượng sản phẩm của các nhà máy. Chỉ cần thiếu hụt hoặc không ổn định về điện, doanh nghiệp sẽ thiệt hại hàng triệu USD…

Khu vực dân sinh cũng luôn trong tình trạng phải nâng cấp, chống quá tải vì nhu cầu điện tăng cao. Công ty Điện lực Hải Phòng cho biết, những ngày nắng nóng vừa qua, tổng công suất sử dụng cực đại lên tới khoảng 1000 MW, tăng 10% so với cùng kỳ năm 2017; sản lượng điện lên tới 20 triệu kWh/ngày, tăng gần 10%.

Khẩn trương đầu tư, nâng cấp hệ thống điện

Theo Chủ tịch kiêm Giám đốc Công ty Điện lực Hải Phòng Vũ Đức Hoan, để giải quyết yêu cầu cấp bách cấp điện cho khu vực Cát Hải, Cát Bà, công ty đã đề nghị NPC trước mắt cho nâng công suất máy biến áp T1 Cát Hải từ 25 MVA hiện tại lên 40 MVA, hoàn thành trong tháng 7-2018. Đồng thời đẩy nhanh tiến độ thực hiện dự án lắp đặt mạch 2 đường dây 110 KV chợ Rộc- Cát Hải, hoàn thiện sơ đồ trạm biến áp (TBA) 110 KV chợ Rộc và cải tạo đường dây 110 KV Nhiệt điện Uông Bí- chợ Rộc hiện nay lên AC 400, hoàn thành quý 2- 2019; lắp đặt máy biến áp T2 TBA 110 KV Cát Hải 40 MVA, hoàn thành quý 2-2019; xây dựng TBA 110 KV Cát Bà (2x 40 MVA), hoàn thành quý 4-2019; xây dựng mạch 2 đường dây 110 KV khoảng vượt Lạch Huyện để cấp nguồn 110 KV thứ 2 cho đảo Cát Bà, hoàn thành năm 2020…

Công nhân thi công lắp đặt trạm biến áp tại đường Nguyễn Công Hòa

(quận Lê Chân).

Tuy nhiên, về lâu dài cần có kế hoạch tổng thể, toàn diện hơn mới có thể đáp ứng được nhu cầu của các nhà đầu tư cũng như yêu cầu phát triển KTXH thành phố. Cụ thể, đối với khu vực Cát Hải, cần thiết phải nhanh chóng xây dựng TBA 220 KV Cát Hải. Cùng với đó, lưới điện 220 KV, 110 KV tại các khu vực khác của thành phố cũng phải khẩn trương cải tạo, nâng cấp hơn. Công ty Điện lực Hải Phòng cho biết, khu vực huyện An Lão, An Dương hiện tại mức độ mang tải của đường dây lộ 177, 178 Đồng Hòa- Thái Bình luôn ở mức 80-90% nên cần thiết đẩy nhanh tiến độ xây dựng TBA 220 KV An Lão (hợp phần TBA 500 KV Hải Phòng), phải hoàn thành năm 2020 mới bảo đảm cấp điện cho khu vực. Ngoài ra, Tổng công ty Truyền tải điện quốc gia cũng cần hoàn thành đúng tiến độ TBA 220 KV tại Thủy Nguyên (quý 4- 2018), Dương Kinh (2020). Các dự án 110 KV cũng cần được thúc đẩy nhanh hơn như nâng công suất TBA HP 96; xây dựng đường dây 110 KV cấp điện cho KCN An Dương; đường dây 110 KV cấp điện TBA Liên Khê; xuất tuyến 110 KV sau TBA 220 KV Thủy Nguyên; nâng công suất TBA Đồ Sơn từ 2×25 lên 2×40 MVA; nâng công suất TBA Thủy Nguyên 1, Thủy Nguyên 2 (T2 lên 63 MVA); cải tạo đường dây 110 KV An Lạc- Tràng Bạch- Uông Bí; TBA 110 KV Khu đô thị xi măng; cải tạo đường dây nhánh rẽ Cửa Cấm; nâng công suất TBA 110 KV Vĩnh Bảo (từ 2×40 lên 2x63MVA); xây dựng mạch 2 đường dây 110 KV cấp điện cho KCN Nô- mu- ra…

(Còn tiếp)

Hồng Thanh – Báo Hải Phòng 08/7/2018

Tiện ích thông tin
Nguồn tin
QR Code
QR CODE: Nhu cầu điện tại Hải Phòng tăng cao  Hệ thống điện phải “chạy nhanh”, đi trước một bước
Chúng tôi trên Mạng Xã hội
QR Code Fanpage
Mã QR Code truy cập vào Fanpage Cổng tin tức Thành phố Hải Phòng
Tin khác
